本網訊(孫愷)9月22日,白鶴灘水電站8號機組順利通過并網調試72小時試運行,正式轉入商業運行,這是白鶴灘水電站投產發電的第12臺百萬千瓦水輪發電機組,也是三峽集團在長江干流上建成投產的第106臺水輪發電機組,標志著白鶴灘水電站左岸機組全部投產發電。
航拍白鶴灘水電站大壩上下游面形象 攝影:謝雷
白鶴灘水電站位于四川省寧南縣和云南省巧家縣交界的金沙江下游干流河段上,是當今世界在建規模最大、技術難度最高的水電工程。白鶴灘水電站共安裝16臺單機容量100萬千瓦水輪發電機組,其中1號至8號機組布置在左岸廠房,9號至16號機組布置在右岸廠房。
白鶴灘水電站左岸于2019年11月開始首臺機組安裝,2021年6月28日實現首臺機組投產發電,2022年5月全部機組安裝完畢,2022年9月22日實現全部機組投產發電。
據悉,白鶴灘左岸8臺百萬千瓦水電機組研制過程中,通過制定遠高于國際標準的內控指標質量體系,在機組總體設計、水力、電磁、冷卻、絕緣等9個技術領域進行專項科研攻關,已形成了機組總體設計、轉輪研發等一系列具有自主知識產權的核心技術。

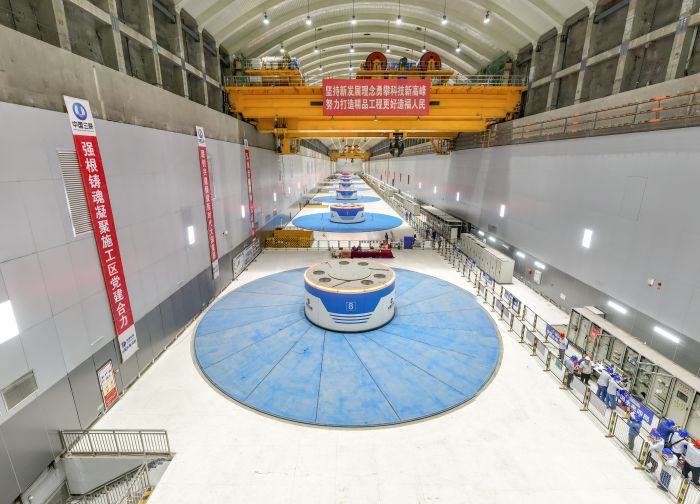

航拍左岸主廠房全景形象 攝影:謝雷
白鶴灘水電站百萬千瓦機組單機容量世界第一,其研制、安裝調試難度遠大于世界在建和已投運的任何機組,被譽為當今世界水電行業的“珠穆朗瑪峰”。在機組設計、生產、安裝過程中,三峽集團牽頭聯合參建各方,提前制定各項措施、方案,嚴標準、強管理、重落實,通過多措并舉、精益管理、高效施工,掌握了關鍵核心技術,取得了一個個行業內首次,順利實現百萬千瓦機組順利投產發電。
據了解,白鶴灘百萬千瓦機組均實現了數字化智能制造,采用全生命周期質量管理體系,制定標準、優化工藝、嚴格質量控制,實現了一次安裝完成、一次啟動成功、一次試運行成功,達到了“精品機組、美麗機電”目標,創下了多項水電行業新紀錄。機組運行指標優良,振動、擺度值約0.06毫米,僅為一根普通頭發絲直徑大小。發電機三部軸承、定子繞組溫升均滿足設計要求。水輪機最優效率96.7%,居世界領先水平,有效帶動了水電裝備產品及全產業鏈的升級換代,成功登頂世界水電行業的“珠穆朗瑪峰”,穩固了中國水電技術、裝備設計制造、巨型機組安裝調試技術的世界引領地位。
航拍白鶴灘水電站大壩上下游面形象 攝影:謝雷
“截至目前,白鶴灘已投產機組均處于安全穩定運行狀態,累計發電量超過410億千瓦時,有力保障了電力安全穩定供應。接下來,我們將充分發揮世界最大清潔能源走廊的優勢,生產更多綠色電能,更好地服務社會、造福人民,以優異成績迎接黨的二十大勝利召開。”三峽集團白鶴灘工程建設部主任汪志林表示。
白鶴灘水電站全面建成投產后,將成為僅次于三峽電站的世界第二大水電站,多年平均發電量可達624.43億千瓦時,每年可節約標準煤約1968萬噸,減少排放二氧化碳5160萬噸,進一步助力碳達峰、碳中和目標的實現。
